PORTAFÓLIO
¡Nuestro trabajo habla por si mismo!
En SICCSO tomamos enserio la calidad del servicios, por ello todos los proyectos son evidenciados con pruebas que ayudan a los clientes a confíar siempre en nosotros.
En esta sección presentamos algunos de los proyectos que reflejan nuestra experiencia, compromiso y calidad en la implementación de soluciones de videovigilancia (CCTV) y redes de información. Cada instalación ha sido diseñada para satisfacer las necesidades específicas de nuestros clientes, garantizando seguridad, conectividad y un funcionamiento confiable.
Nuestro portafolio incluye proyectos realizados para empresas, donde se integra tecnología de vanguardia, equipos de marcas reconocidas y las mejores prácticas de instalación. Desde la planificación y el diseño hasta la puesta en marcha y el soporte técnico, trabajamos con profesionalismo para ofrecer soluciones eficientes y duraderas. A continuación se muestran algunos proyectos realizados en hoteles de CDMX, así cómo los procesos que llevamos a cabo para poner en marcha el trabajo.
REQUERIMIENTOS OPERATIVOS Y TÉCNICOS PARA LA APLICACIÓN DE CCTV
Proyecto: Sistema de Video vigilancia IP en Pasillos y Áreas Comunes
Propiedad: SICCSO (Sistemas CCTV Soporte)
INTRODUCCIÓN
Para asegurar el éxito en el despliegue del sistema de Circuito Cerrado de Televisión (CCTV), la empresa integradora o contratista seleccionada deberá cumplir obligatoriamente con una serie de necesidades operativas, técnicas y logísticas previas a la ejecución. Este documento define los entregables y fases de diagnóstico que requiere la empresa técnica para mitigar fallas de diseño, calcular costos exactos y respetar los estándares de operación del hotel.
FASE 1. INSPECCIÓN FÍSICA Y RECONOCIMIENTO DE CAMPO
La empresa instaladora requiere acceso total (acompañada por el personal de seguridad del hotel) para validar la viabilidad de la infraestructura antes de presentar cualquier propuesta económica final o iniciar perforaciones.
1. Medición Real de Distancias: Verificación de las longitudes de los pasillos para prever que ninguna tirada de cableado estructurado exceda los 90 metros lineales (límite físico del estándar PoE para evitar pérdidas de datos o atenuación eléctrica).
2. Identificación de Puntos Críticos de Montaje: Inspección visual de esquinas, vestíbulos de elevadores, entradas a escaleras de emergencia y zonas de descanso para calcular la altura óptima y los ángulos de apertura, garantizando cero puntos ciegos.
3. Análisis de Canalizaciones Existentes: Revisión técnica de los falsos plafones, ductería y registros para determinar si existen espacios limpios o si se requiere añadir tubería conduit o escalerillas independientes.
FASE 2. LEVANTAMIENTO TÉCNICO Y ESPECIFICACIÓN DE HARDWARE
Una vez concluida la inspección física, la empresa desarrollará un reporte técnico exhaustivo con el perfil idóneo de los componentes electrónicos e informáticos que demanda la arquitectura del hotel.
Tipología de Cámaras:
1. Pasillos y pasadizos cerrados: Selección de cámaras tipo domo con opción de «Formato Pasillo» (rotación de imagen 90°/270°) para maximizar la profundidad vertical de la toma.
2. Lobbys y accesos vidriados: Requerimiento de sensores con tecnología WDR Real (Wide Dynamic Range) de al menos 120dB para contrarrestar los drásticos cambios de iluminación o contraluces ocasionados por ventanales exteriores.
3. Capacidad Informática y Almacenamiento: Determinación de las especificaciones del Grabador de Video en Red (NVR). Se calculará el almacenamiento bruto en discos duros de grado video vigilancia bajo arreglos redundantes (RAID), considerando el formato de compresión (H.265+) y los días mínimos de retención requeridos por las normativas legales locales.
Equipamiento de Conmutación: Dimensionamiento de los switches de red con presupuesto de potencia PoE (Power over Ethernet) suficiente para energizar la totalidad de los nodos de manera constante.
FASE 3. DISEÑO DE ENLACE DE RED Y ORGANIZACIÓN FÍSICA.
La empresa técnica demanda la asignación de un espacio exclusivo dentro de los Racks de Telecomunicaciones (IDF) del hotel, donde se concentrará toda la distribución lógica del sistema.
Gestión de Cableado Estructurado: Suministro obligatorio de organizadores horizontales y verticales dentro del gabinete. La empresa implementará técnicas de peinado mediante cinchos de velcro, descartando el uso de fijaciones plásticas rígidas que degradan las propiedades de los hilos de cobre Categoría 6.
Segmentación del Tráfico (VLAN): Configuración lógica de switches capa 2 o capa 3 para aislar por completo el tráfico de datos del CCTV del resto de los servicios informáticos de la empresa (red de huéspedes, sistemas de reservas o facturación), incrementando la seguridad informática.
FASE 4. INTEGRACIÓN CON EL CENTRO DE OPERACIONES DE SEGURIDAD (SOC)
La última necesidad crítica de la empresa instaladora consiste en la adecuación del entorno donde residirá la visualización operativa y la toma de decisiones.
1. Ergonomía de Visualización: Diseño y montaje de la matriz de pantallas (Video Wall) o monitores dedicados de alta resistencia (operación 24/7), garantizando que los operadores mantengan una postura y distancia correctas frente a los cuadrantes de supervisión.
2. Consola de Administración: Entrega de estaciones de trabajo con el software VMS (Video Management System) configurado, otorgando los distintos niveles de privilegios (administrador, supervisor, monitorista) para la gestión remota, extracciones de video certificadas y resguardo de la privacidad de los huéspedes.
Para asegurar la estabilidad técnica durante el despliegue, se sugiere implementar dispositivos de conmutación como los switches de la línea Ruijie PoE para una administración centralizada y estable en entornos hoteleros
Sabiendo lo anterior, se puede dar a conocer el trabajo que SICCSO ha desempeñado para resolver la problematica de sus clientes.
INSTALACIÓN DE UN CIRCUITO CERRADO DE TELEVISIÓN DE 28 CÁMARAS ANÁLOGAS Y 7 CÁMARAS IP PARA SUITES CAPRI REFORMA ANGEL 380

Las siguientes imágenes del siguiete apartado corresponden a la ubicación donde fueron instaladas las 35 cámaras dentro de las instalaciones del hotel Suites Capri Angel 380 que se encuentra ubicado en la Av. Paseo de la Reforma 380 Del. Cuauhtémoc, Ciudad de México, a unos metros del monumento del Angel de la Independencia.
Veintidós cámaras corresponden a los 22 pisos con los que cuenta el edificio. Los trece restantes corresponden a gimnasio, bodegas, accesos laterales del propio edificio, terraza; áreas comunes. Desde hace un par de lustros, sino es que más, ha sido de una gran necesidad contar con un sistema de circuito cerrado de televisión para tener un monitoreo en tiempo real de lo que acontece en las instalaciones dentro de alguna empresa; edificio, casa, oficina, unidad habitacional, etc. para contrarrestar robos, y persuadir a los ladrones.
Es imperativo tener un control total de la seguridad dentro de nuestras instalaciones para evitar pérdidas materiales, y en casos extremos pérdidas humanas. El contar con un sistema de circuito cerrado de televisión nos permite ahuyentar a los ladrones de nuestras instalaciones, y si llegasen a ser perpetradas tendremos una gran ayuda al revisar los videos dentro del propio sistema de seguridad.
Suites Capri tomó la decisión de instalar un CCTV dentro de las instalaciones para protección de sus propios empleados que trabajan en el edificio, y también para la protección de los clientes que se hospedan dentro del hotel. Para la ubicación de algún objeto perdido, para la aclaración de alguna fricción entre los mismos huéspedes, etc. Contar con un sistema de seguridad CCTV ayuda a prevenir el acoso, a ubicar objetos perdidos, etc.

INSTALACIÓN DE CÁMARAS DE SEGURIDAD EN CABINA DE ELEVADOR
Fase 1 Levantamiento Técnico e Inspección Previa
Antes de intervenir cualquier equipo móvil, es obligatorio realizar un análisis detallado de la infraestructura existente para definir el método de transmisión (cableado viajero o enlace inalámbrico láser/Wi-Fi).

Paso 1. Visita técnica de inspección previa: Evaluar las dimensiones de la cabina, el estado del cable de maniobra (cable viajero) y los puntos de energía disponibles. Se determinan las trayectorias de señal desde el cubo del elevador hasta el centro de monitoreo principal.
Paso 2. Validación de la viabilidad tecnológica: Determinar si el sistema utilizará un transmisor y receptor inalámbrico en el pozo del elevador o si se utilizarán hilos libres en el cable viajero existente del equipo.
Fase 2 Coordinación Logística y Accesos de Seguridad
Los elevadores son sistemas automatizados de alta complejidad. Bajo ninguna circunstancia el personal de seguridad electrónica debe operar los controles críticos del ascensor sin el respaldo de la empresa de mantenimiento autorizada, y/o el técnico de mantenimiento del edificio, solo para inspeccionar.
Paso 3. Gestión y liberación del acceso al cuarto de máquinas: Solicitar formalmente a la administración del edificio la apertura del cuarto de máquinas, lugar donde residen los controladores del elevador y donde habitualmente se instalan los receptores de señal o los nodos de red.
Paso 4. Presencia obligatoria del técnico de mantenimiento: Garantizar el acompañamiento presencial del técnico certificado de la empresa constructora o de mantenimiento del elevador durante toda la jornada. Este especialista será el encargado de otorgar los accesos, realizar maniobras en el techo de la cabina y validar que la instalación eléctrica no interfiera con los componentes nativos.
Paso 5. Asignación de ventanas de tiempo (Corte de servicio de 2 horas): Programar un horario específico de baja afluencia (por ejemplo, de 10:00 AM a 12:00 PM o madrugada) para detener por completo el elevador. Este tiempo estimado de 2 horas permite realizar los trabajos físicos con el elevador bloqueado de forma segura en modo de inspección o mantenimiento. La primera ventana de tiempo es para inspeccionar, y una segunda ventana para realizar la instalación.
Fase 3 Instalación Física y Configuración
Una vez asegurada el área y con el elevador fuera de servicio al público, se procede con la fijación de los equipos e infraestructura de red.

Paso 6. Fijación de la cámara anti vandálica en cabina: Instalar el dispositivo (preferentemente una cámara tipo mini domo con lente gran angular) en una de las esquinas superiores de la cabina, minimizando los puntos ciegos y cuidando la estética del espacio interior
Paso 7. Montaje del sistema de transmisión en el foso/techo: Si se opta por una solución inalámbrica, fijar el módulo emisor en la parte inferior externa de la cabina y el receptor en el fondo del foso del elevador (o viceversa en el techo y parte superior del cubo), alineando perfectamente los sensores láser o antenas.
Paso 8. Energización e integración: Conectar la cámara a la fuente de poder regulada dispuesta en el bloque de conexiones de la cabina (previamente validada por el técnico de mantenimiento) y direccionar la señal hacia el Grabador de Video Digital (DVR/NVR).
Fase 4 Pruebas, Entrega y Liberación
La fase final asegura que los movimientos naturales del ascensor no afecten la continuidad del video ni degraden los sistemas mecánicos de transporte.

Paso 9. Pruebas dinámicas de recorrido: Realizar viajes de prueba completos (desde el piso más bajo hasta el más alto) verificando que el cableado no se tense ni se atore, y confirmando que la señal de video permanezca estable sin interferencias electromagnéticas provocadas por el motor del elevador.
Paso 10. Limpieza del área y entrega de servicio: Retirar herramientas del cuarto de máquinas y techo de cabina. El técnico de mantenimiento reactiva el elevador a su estado normal de operación y la administración firma la orden de conformidad tras verificar la visualización en el centro de control.

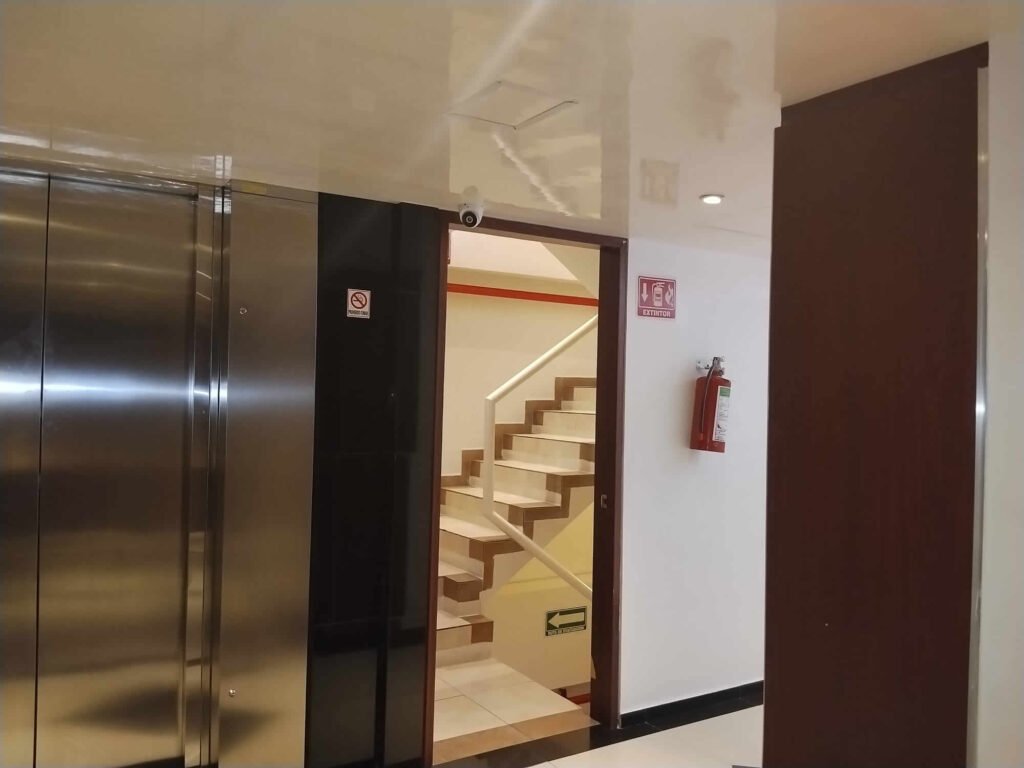

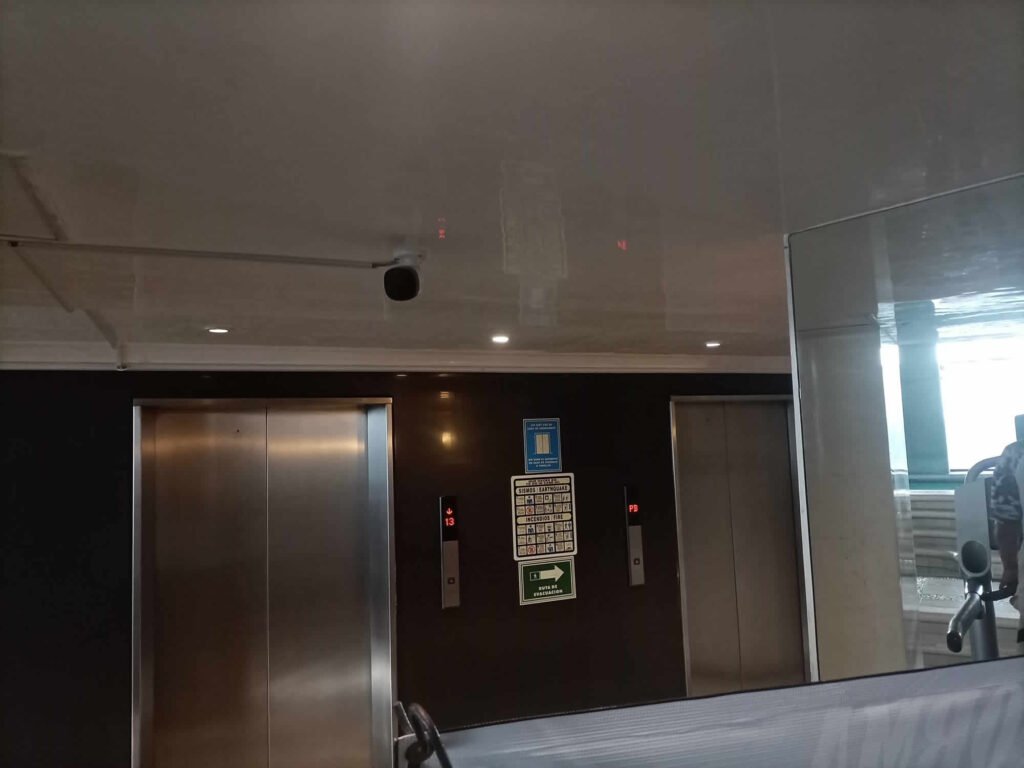

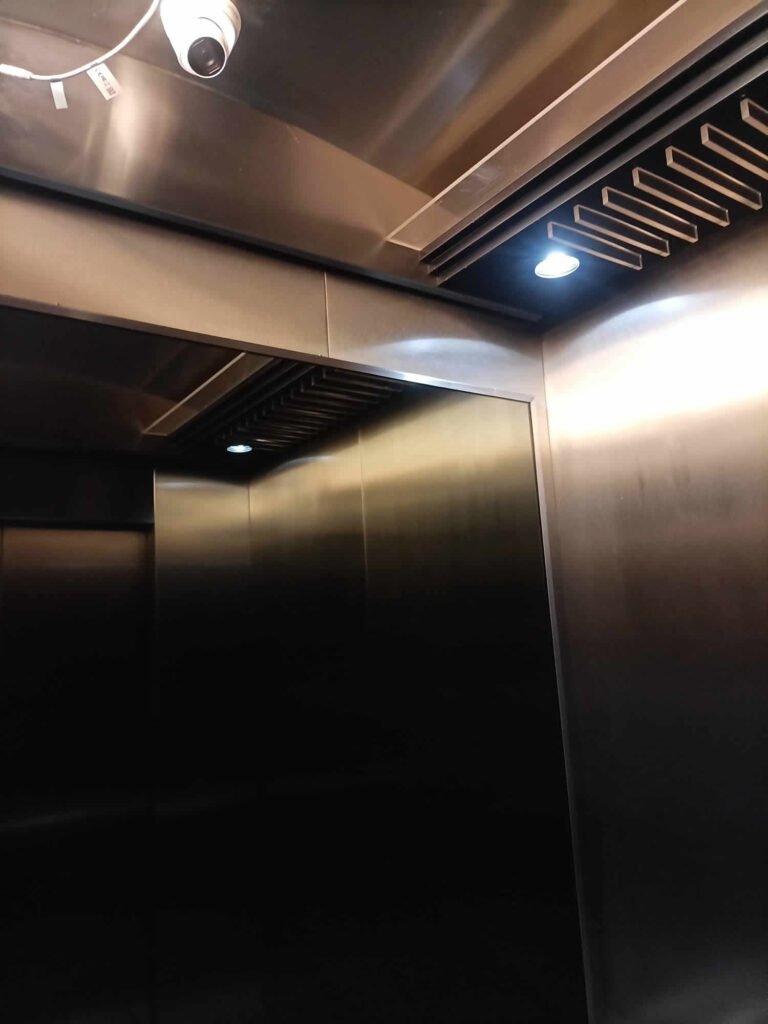

Esta imagen muestra uno de los dos elevadores del edificio de 22 pisos. Es importante mencionar que al día de hoy la gran mayoría de las cámaras cuentan con micrófono integrado si así se prefiere y hay necesidad de activarlas.
21 pisos por 4 dio un total de 84 access point; mas 2 para las 4 habitaciones del piso 22; un access point para el lobby, otro para la terraza, y uno más para el gimnasio resultando final de 89 dispositivos. Esto garantizó una buena cobertura de red WIFI.
Los equipos propuestos fueron de la marca RUIJIE, los cuales son administrables de manera remota.

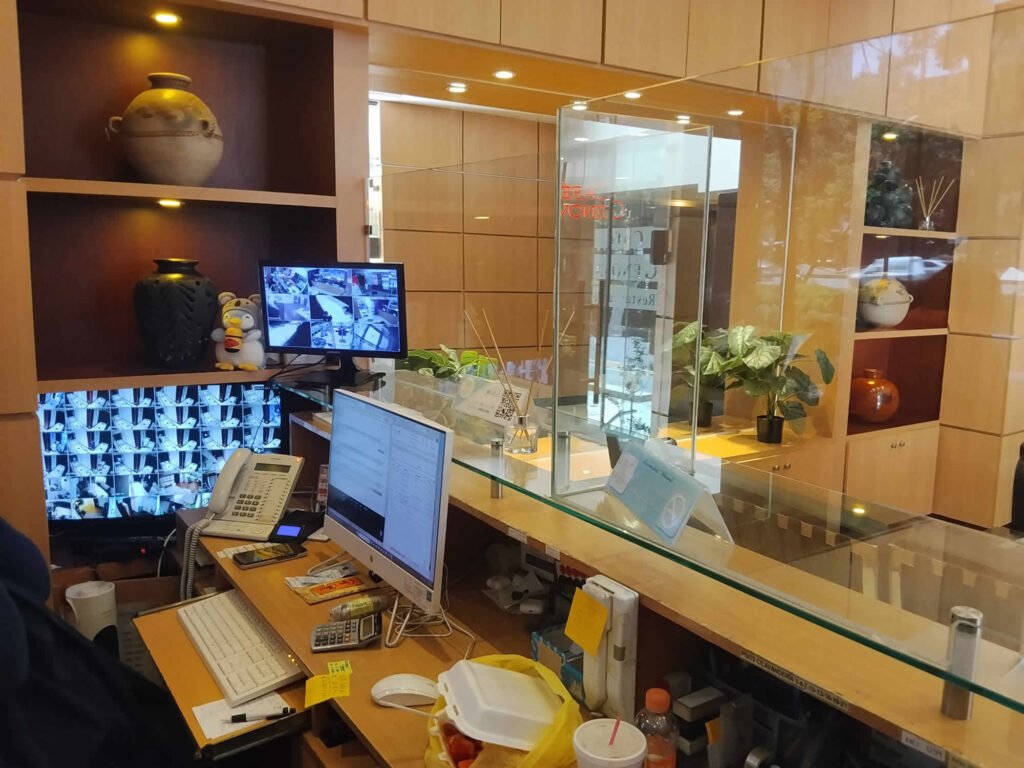

ÁREA DE RECEPCIÓN

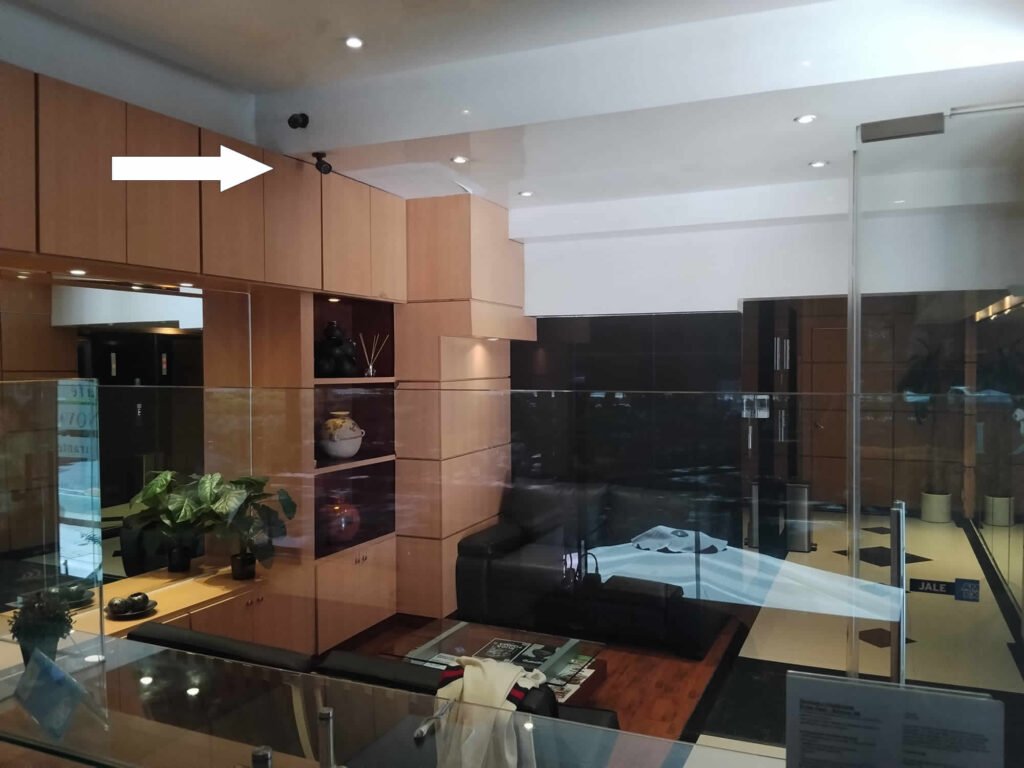

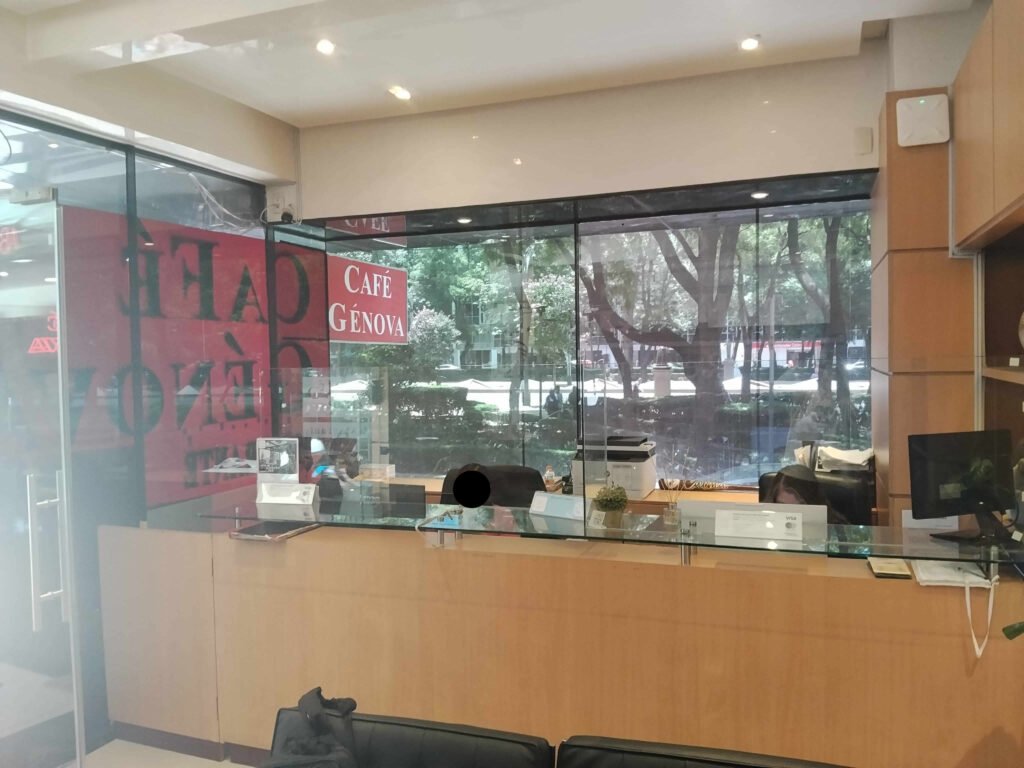

Esta imagen corresponde al área de recepción donde se registra a los huéspedes en donde se encuentran los monitores del sistema cerrado de televisión.
Los recepcionistas tienen un control de quienes ingresan al edificio y donde están ubicados antes de que entren a cada una de sus habitaciones. Cabe mencionar que en los edificios donde se encuentra un cubículo especial para el guardia de seguridad también se instalan monitores espejo para que se tenga una mejor y mayor seguridad en tiempo real.

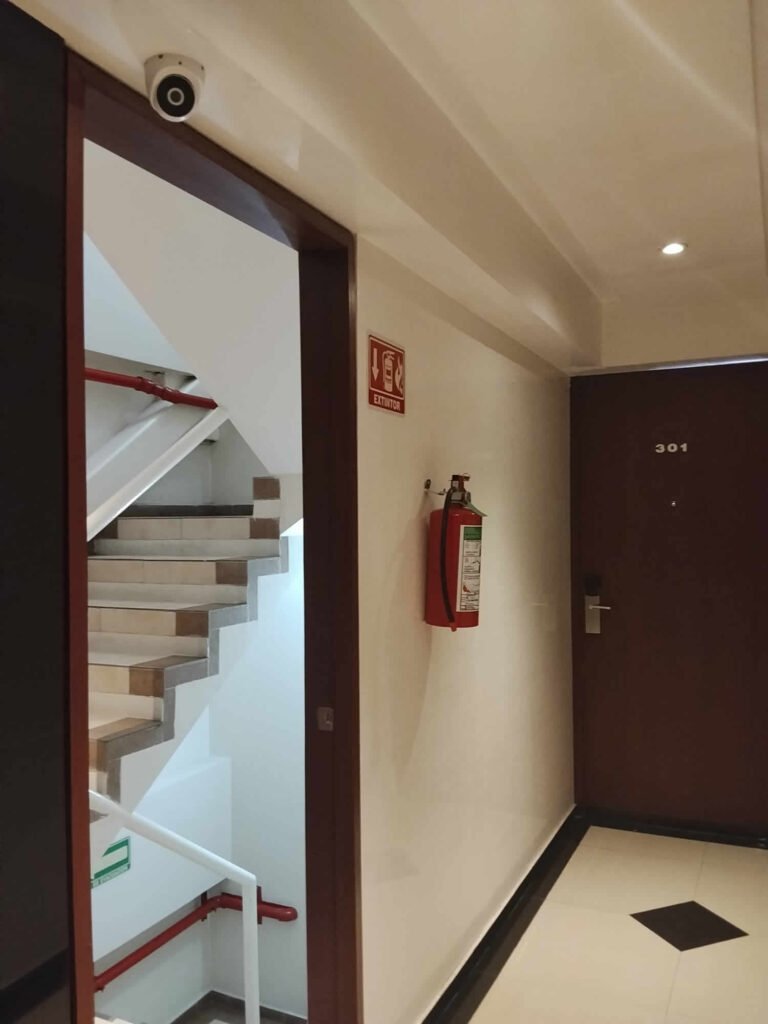

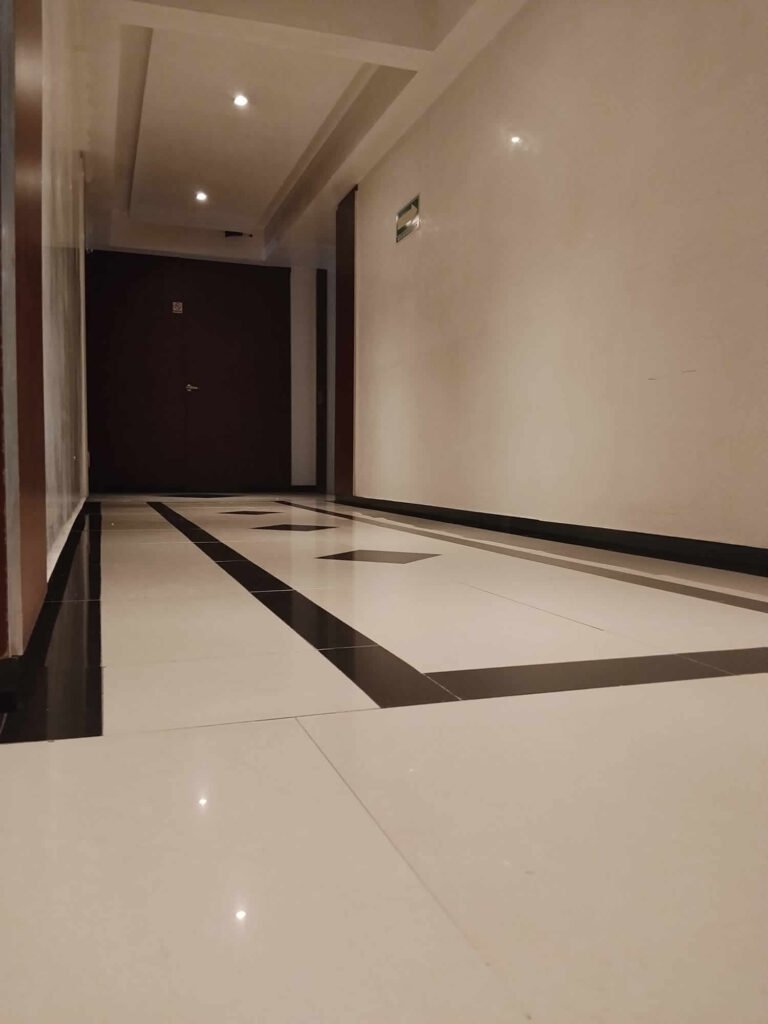

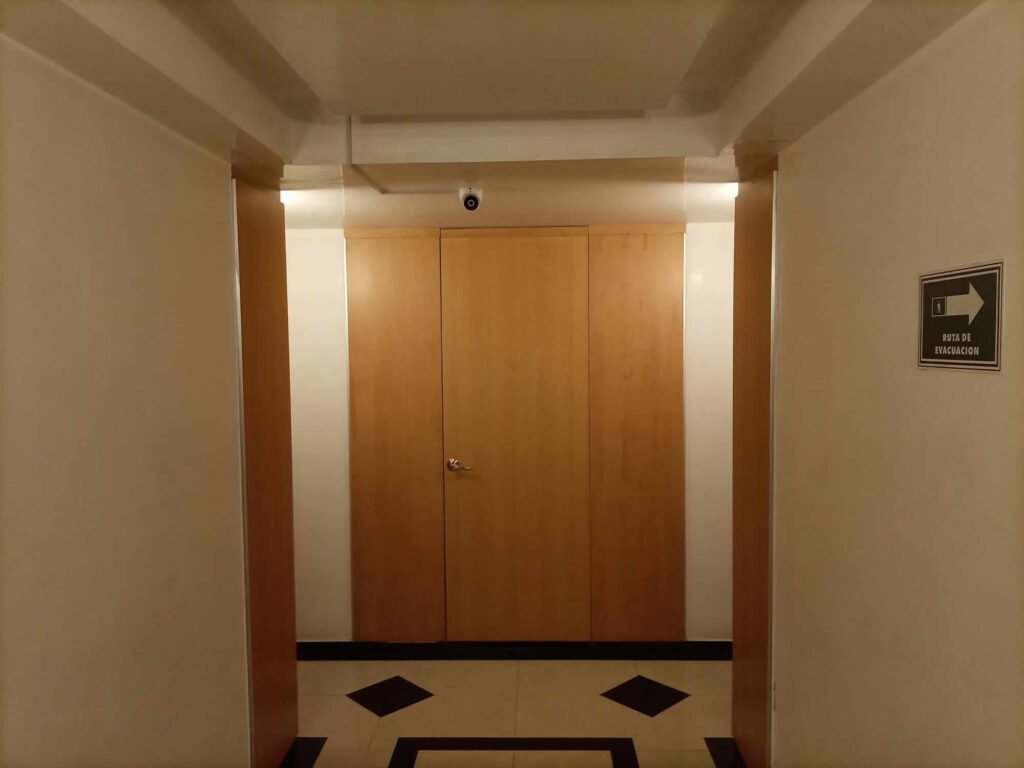

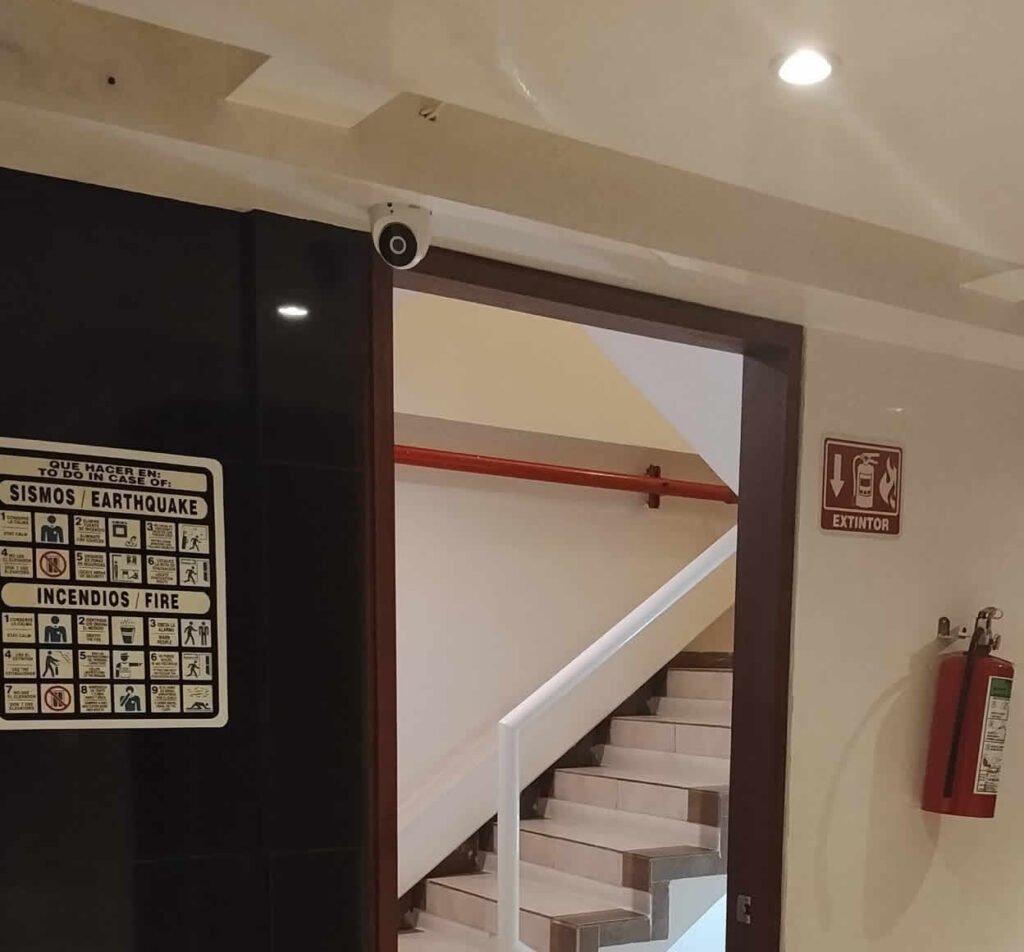

INSTALACIÓN DE CÁMARA EN PASILLO DEL 1ER. PISO

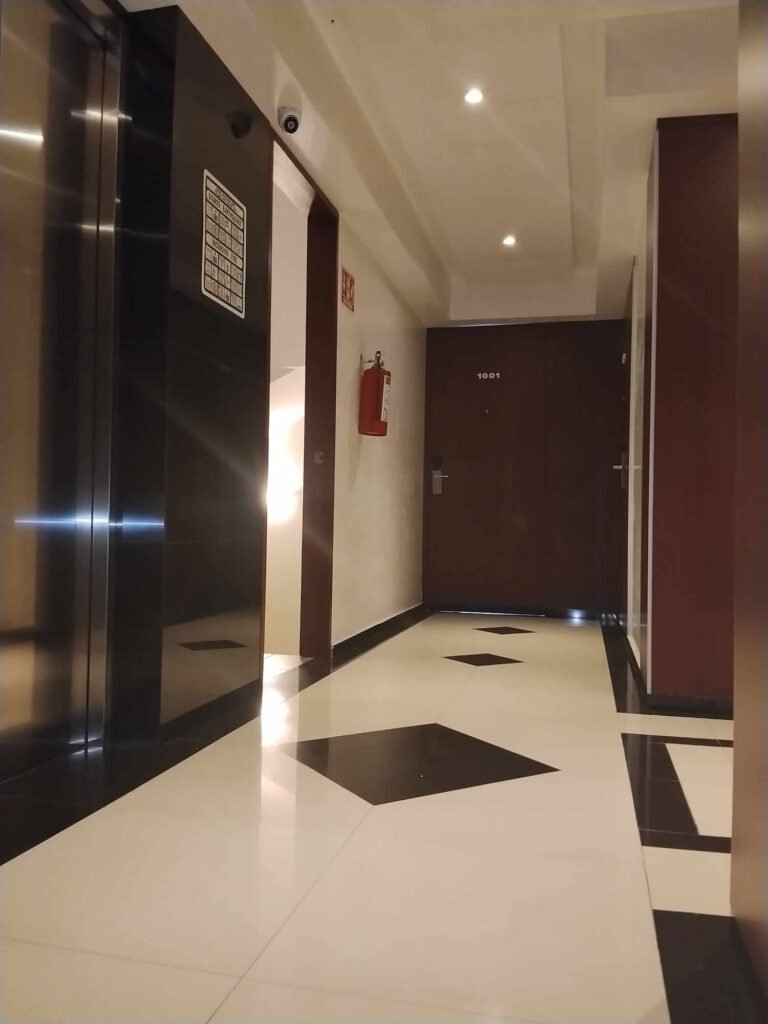

La presente imagen corresponde a la ubicación de una de las 35 cámaras que está ubicada en el pasillo del primer piso y enfoca a la gran mayoría de las 8 habitaciones que hay en el piso.
INSTALACIÓN DE CÁMARA EN PASILLO DEL 3ER. PISO

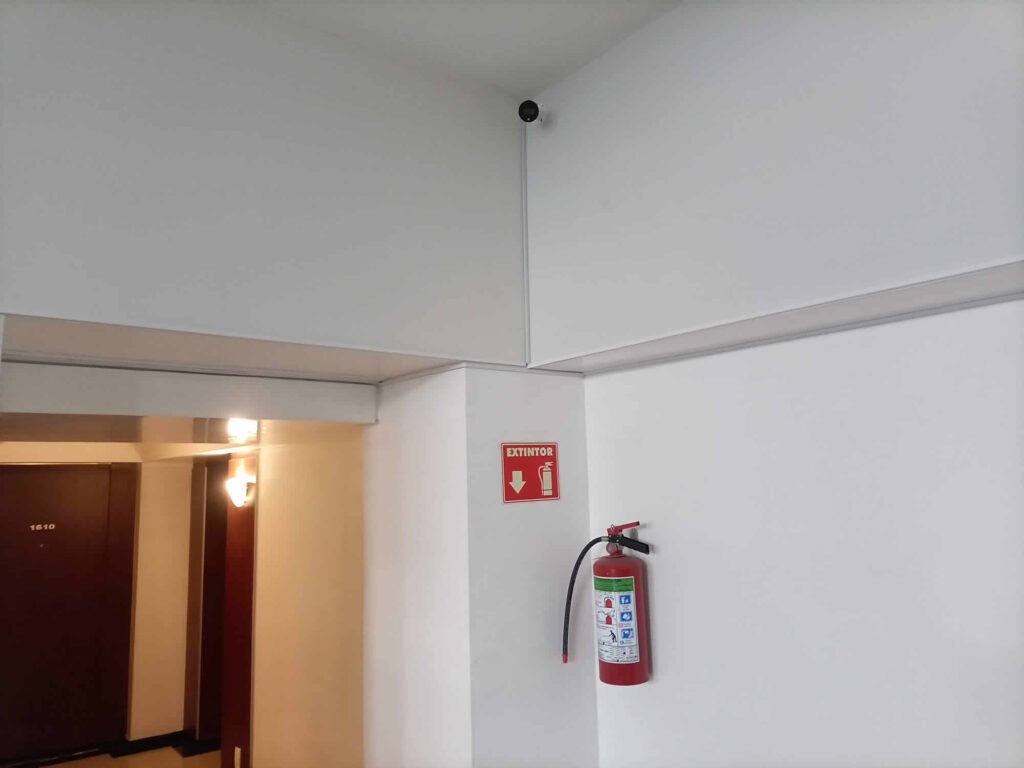

Esta imagen muestra una segunda cámara ubicada en el pasillo del piso 3.
INSTALACIÓN DE CÁMARA EN PASILLO DEL 4TO. PISO

En la presente imagen se muestra la ubicación de otra cámara instalada en los pasillos y que enfoca también la entrada y salida a los elevadores.
DETALLE DE LA UBICACIÓN DEL PASILLO QUE ENFOCA LA CÁMARA

En la presente ilustración se pueden observar las dimensiones de los pasillos que son las áreas que enfocan las cámaras instaladas y que graban 24/7 los acontecimientos, movimientos, tránsito de personas, quienes entran y salen de las habitaciones.
PASILLO QUE DA ACCESO A LOS ELEVADORES

En esta imagen se aprecia de una mejor manera el pasillo por donde están los accesos a los elevadores. La cámara al estar ubicada en donde nos muestra la imagen nos es de gran ayuda a la hora de ver quienes entran, y quienes salen en el piso determinado.

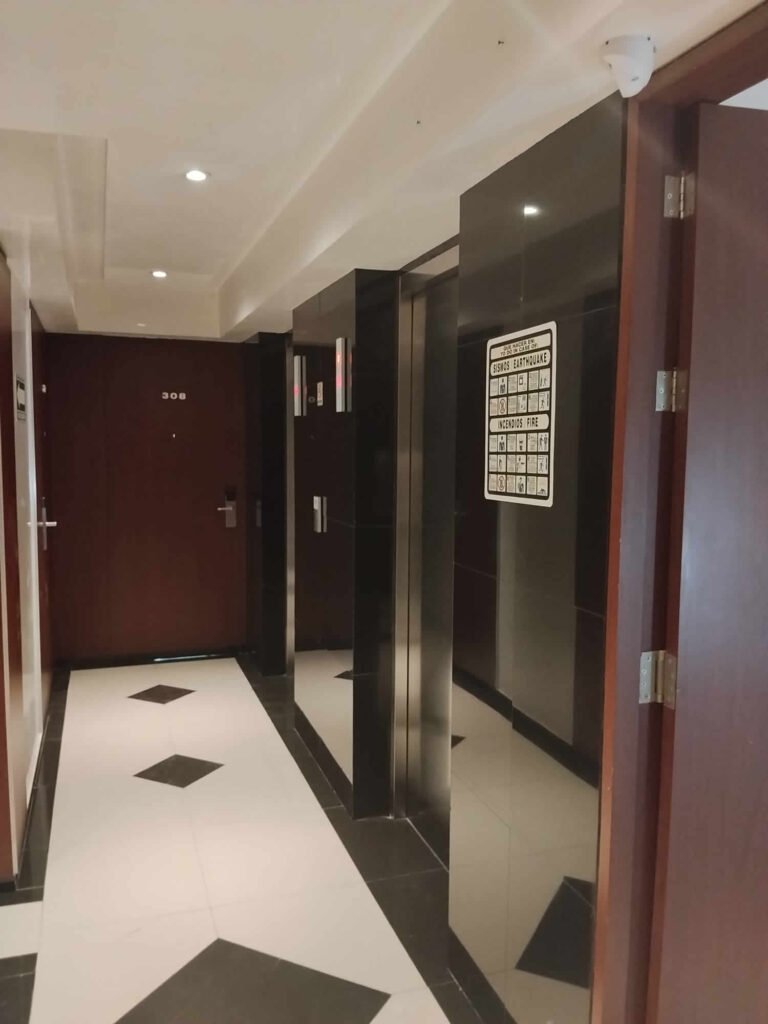

PASILLO QUE DA ACCESO A LOS ELEVADORES #2

Esta última imagen se enfoca la perspectiva de las personas que pasan por el pasillo enfrente de las puertas de los elevadores; cuando uno tiene la necesidad de viajar y estar hospedado en un lugar lejano es muy reconfortante saber que las instalaciones donde uno esta hospedado tienen cámaras de seguridad funcionando las 24 horas porque esto previene el actuar de posibles criminales.
INSTALACIÓN DE UNA RED WIF EN SUITES CAPRI REFORMA ANGEL 380

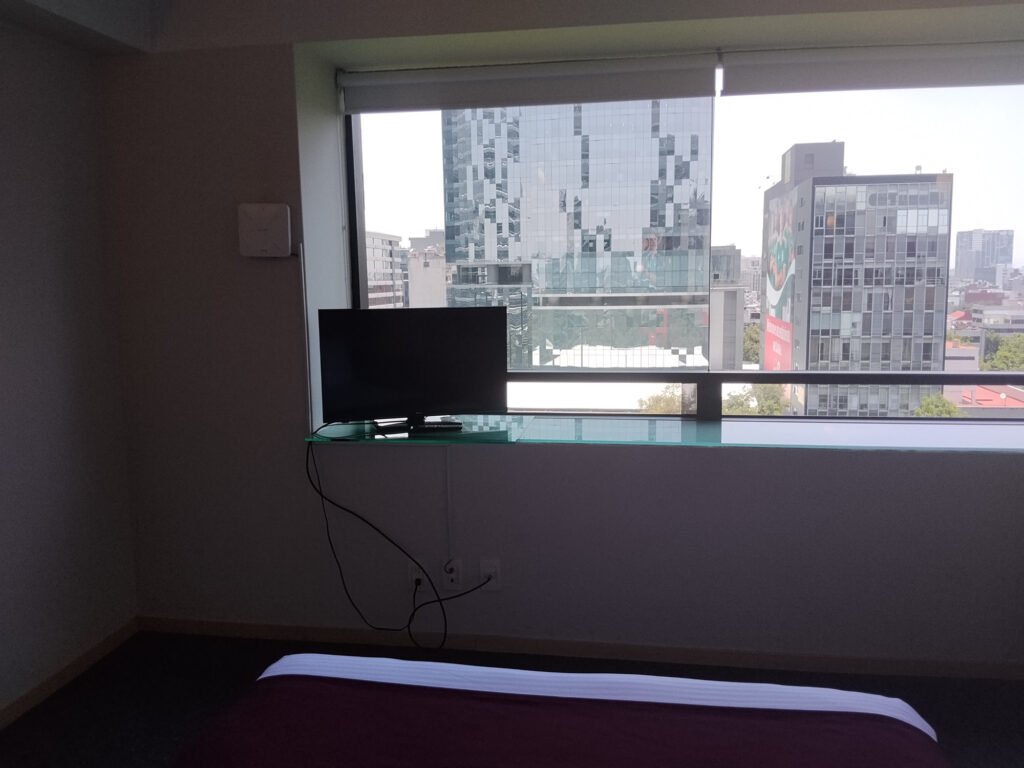

Instalación y configuración de 89 access point, dos switches y un router de la marca RUIJIE que proporcionarán conexión inalámbrica de internet en las 172 habitaciones de este edificio, incluyendo áreas comunes como GYM, LOBBY y TERRAZA. Access point orientados para pequeñas y medianas empresas, aptos para brindar conexión inalámbrica en la frecuencia de 2 4 GHz y 5 GHz.
El hotel contaba con la solución WIFI de 22 access point, 7 Switch de 24 puertos ubicados en el tercer piso, estos dispositivos tenían más de 8 años de antigüedad.

EQUIPO UTILIZADO

Se tomó en cuenta que la infraestructura actual tenía un aproximado de 8 años de antigüedad en los equipos, por ende, ya no contaba con la tecnología suficiente para poder proporcionar una buena experiencia de navegación WIFI, además de que la cobertura de red dentro de las habitaciones era muy “débil”. Por lo que se recomendó la instalación de 4 access point para cada piso distribuidos dentro de las 8 habitaciones.
21 pisos por 4 dio un total de 84 access point; mas 2 para las 4 habitaciones del piso 22; un access point para el lobby, otro para la terraza, y uno más para el gimnasio resultando final de 89 dispositivos. Esto garantizó una buena cobertura de red WIFI.
Los equipos propuestos fueron de la marca RUIJIE, los cuales son administrables de manera remota.
DISTRIBUCIÓN DE ACCESS POINT

En esta representación, se establecen las ocho habitaciones con las que contaba cada piso, donde los puntos rojos de la habitación 1, 4, 5 y 7 determinan los acces point que se instalaron con una fuerte cobertura.
También se ubicó un MDF (Main Dsitribution Frame) o Site” en el tercer piso, donde se tenían los servicios de fibra óptica.

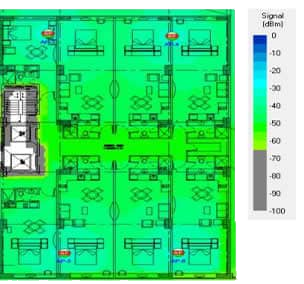

MAPA DE CALOR DE LOS ACCESS POINT

El mapa de calor muestra que con la distribución de los Acces Point que se llevo a cabo, se cubrio practicamente todas las areas de las habitaciones y pasillos con acceso de ref WIFI
UBICACIÓN DE LOS ACCESS POINT DENTRO DE LAS HABITACIONES

Se llevo a cabo la instalación de los Access Point montados sobre los nodos de red existentes de cada habitación para no realizar modificaciones innecesarias .

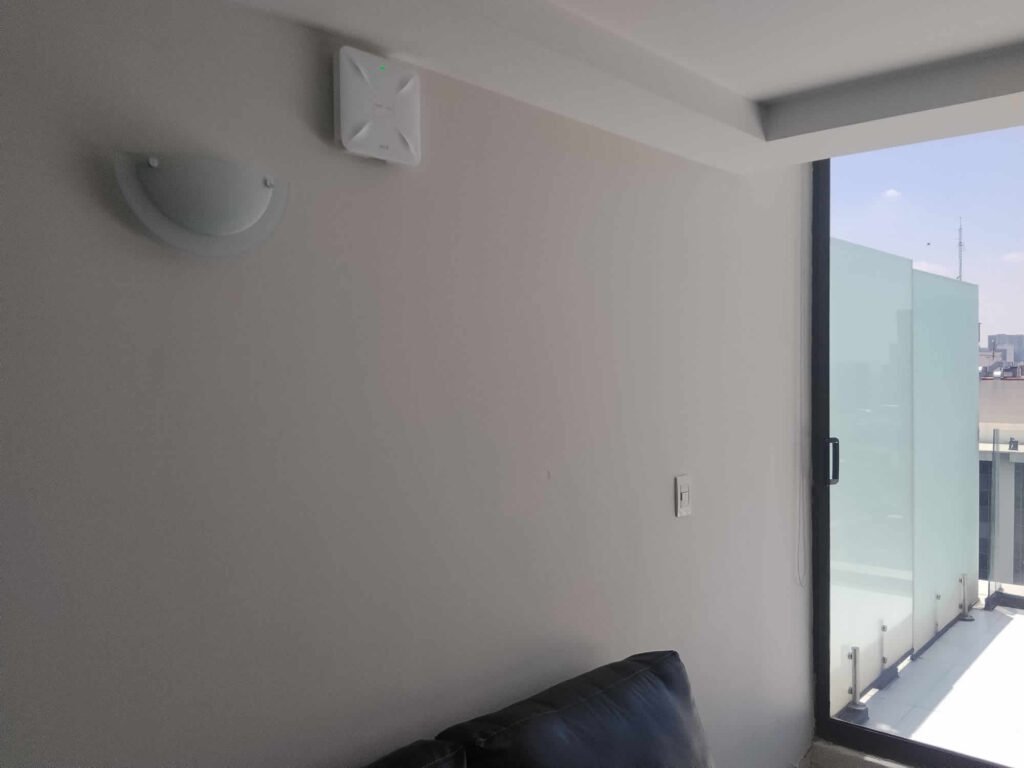

DETALLE DE LA UBICACIÓN DE ACCESS POINT EN DISTINTAS ÁREAS

En este punto se muestra la ubicación exacta de la colocación de los Access Point en el gimnasio, terraza y lobby.
DETALLE DE LA UBICACIÓN DEL MDF (MAIN DISTRIBUTION FRAME)

En la presente imagen, se muestra el Main Distribution Frame que se instalo en el tercer piso del hotel

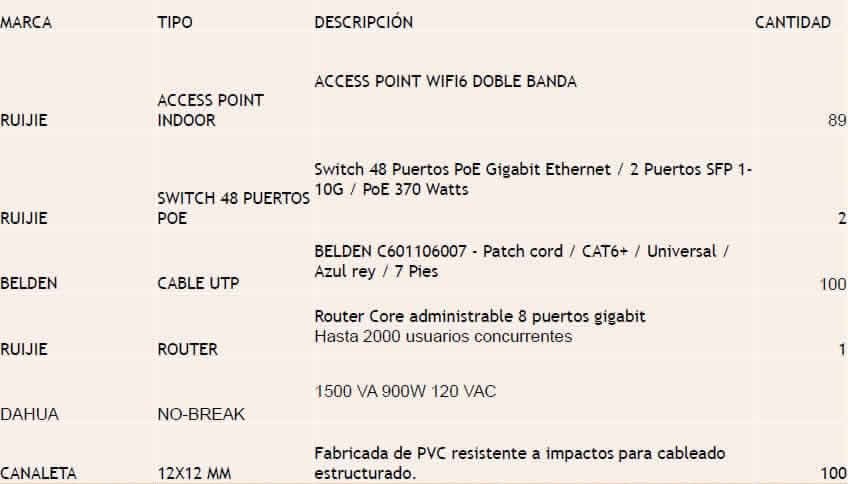

DETALLE Y CONTEO DEL EQUIPO QUE SE INSTALO

En esta represetación se muestra la tabla de los elementos que se utilizaron para trabajar en el proyecto del hotel Capri.

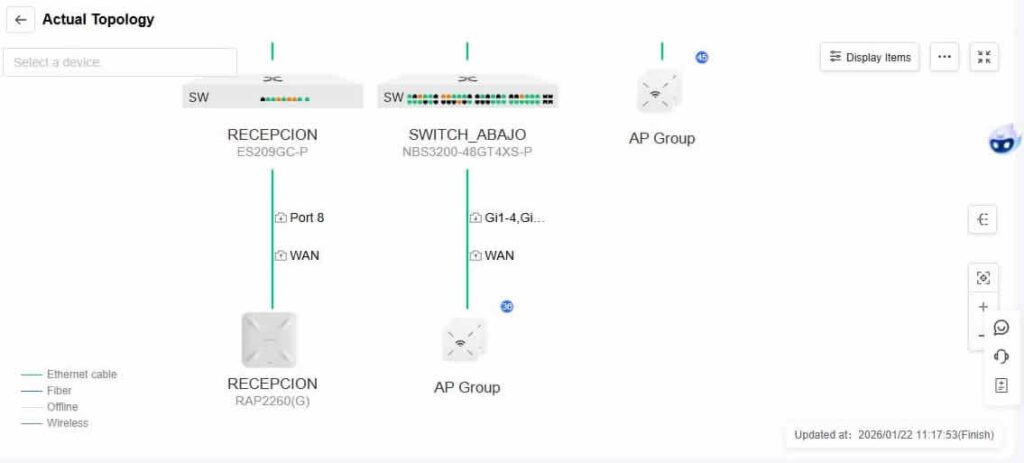

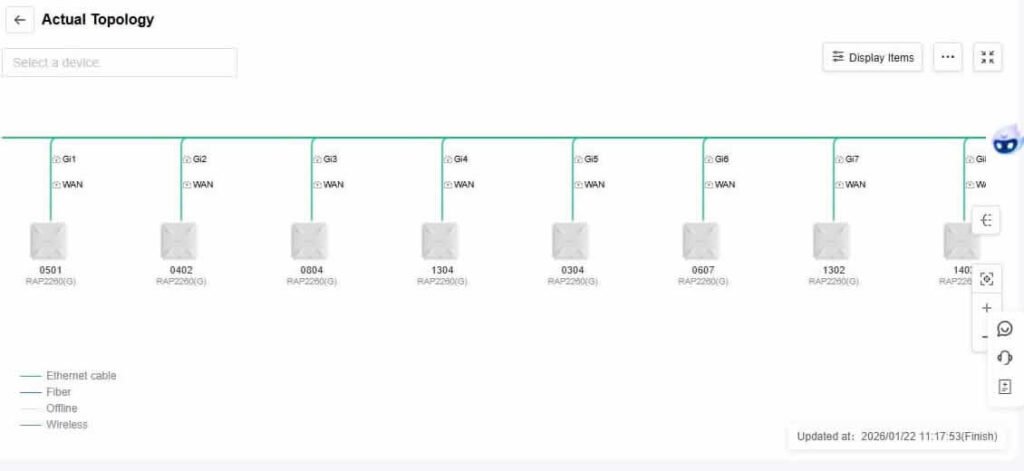

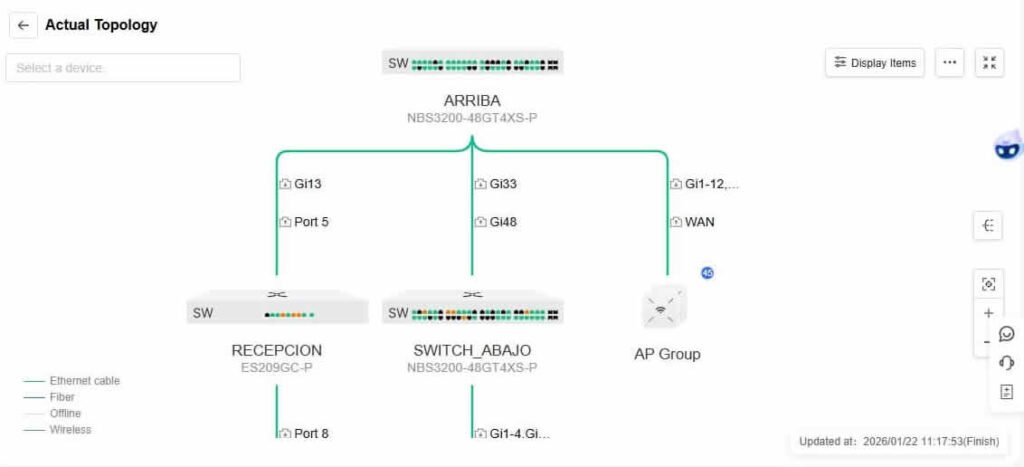

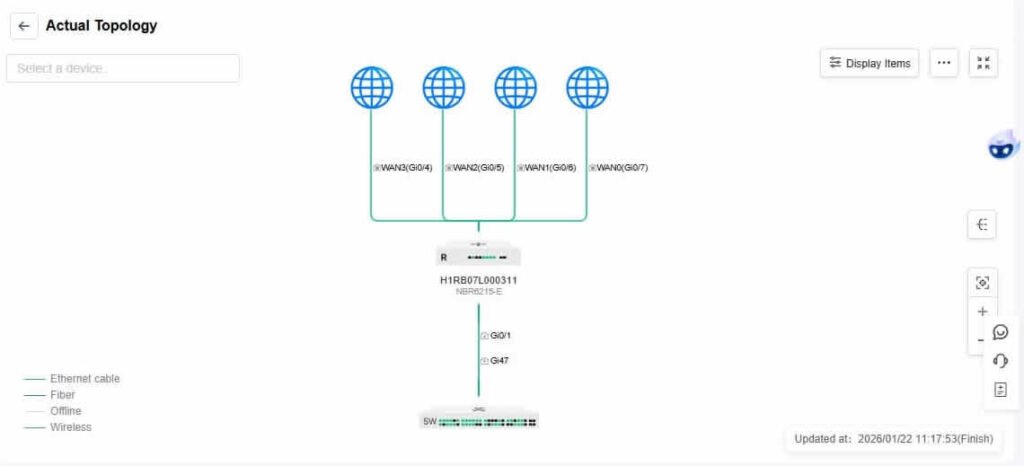

TOPOLOGÍA DE RED

Las ilustraciones muestra la topología de red que se utilizo dentro del proyecto de red llevado a cabo en el hotel Capri Reforma Ángel 380.

nuestra oferta
Contamos con paquetes y presupuestos a la medida
Cada proyecto es especial y dedicado, por ello trabajamos en paquetes que se adaptan a las necesidades de todos nuestros clientes
¿Aún no te decides?
Acercate a nosotros y cuentanos que proyecto tienes en mente, con gusto nos comunicaremos a la brevedad para ofrecerte asesoría personalizada.
